南钢凯勒新材料万级净化车间工程
施工范围:洁净房间32m²,基础设备车间15.12m²,缓冲3m²
作为万级洁净车间的外在体现,除了满足防防尘、防霉、防火、易清洁等功能要求外,同时也强调体现科技、环保,整体装修风格与整体空间协调;普通洁净区域满足洁净和便于维护的需要;装修设计按功能分区进行考虑;所有管线能隐蔽的尽量暗装。

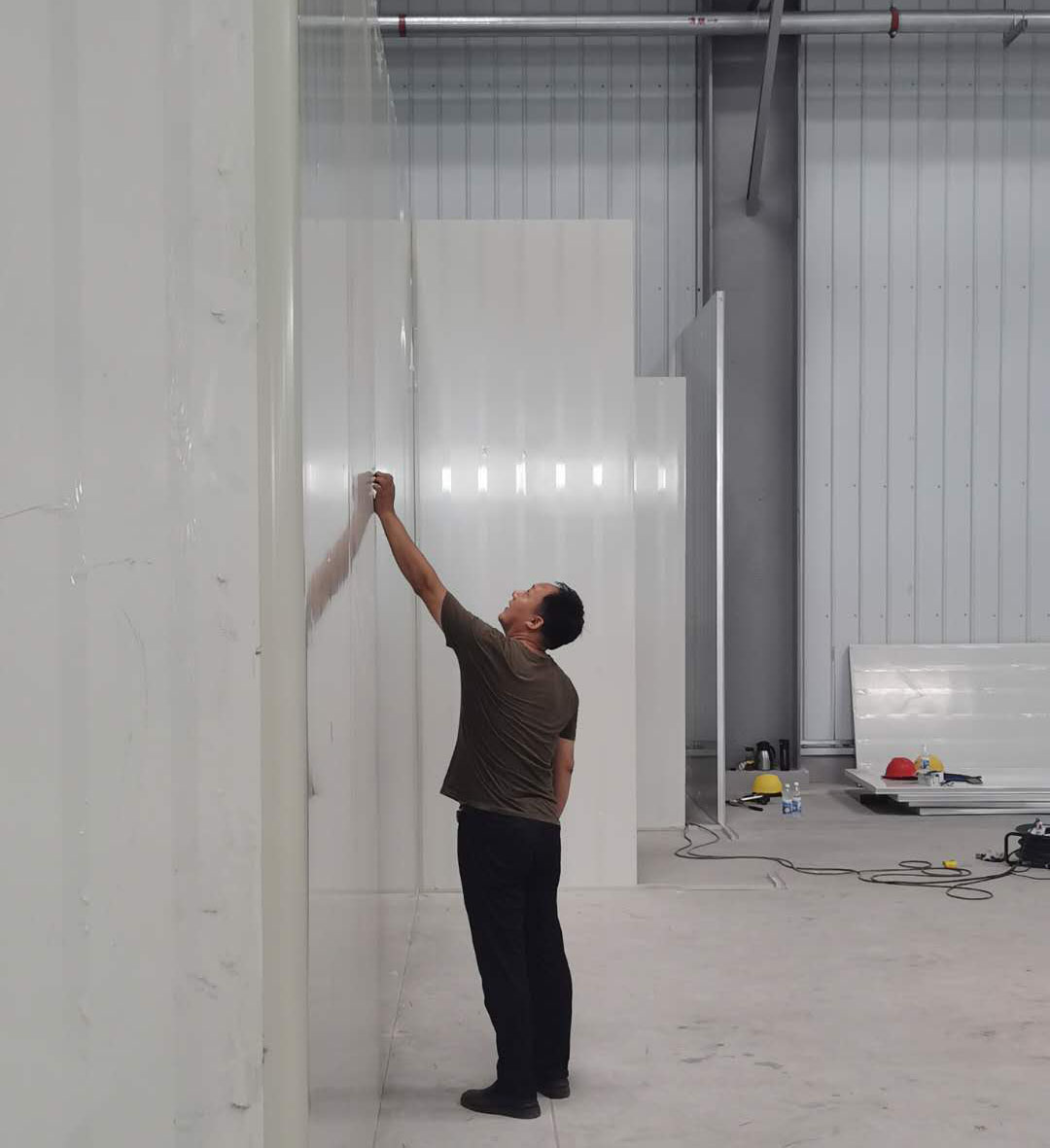

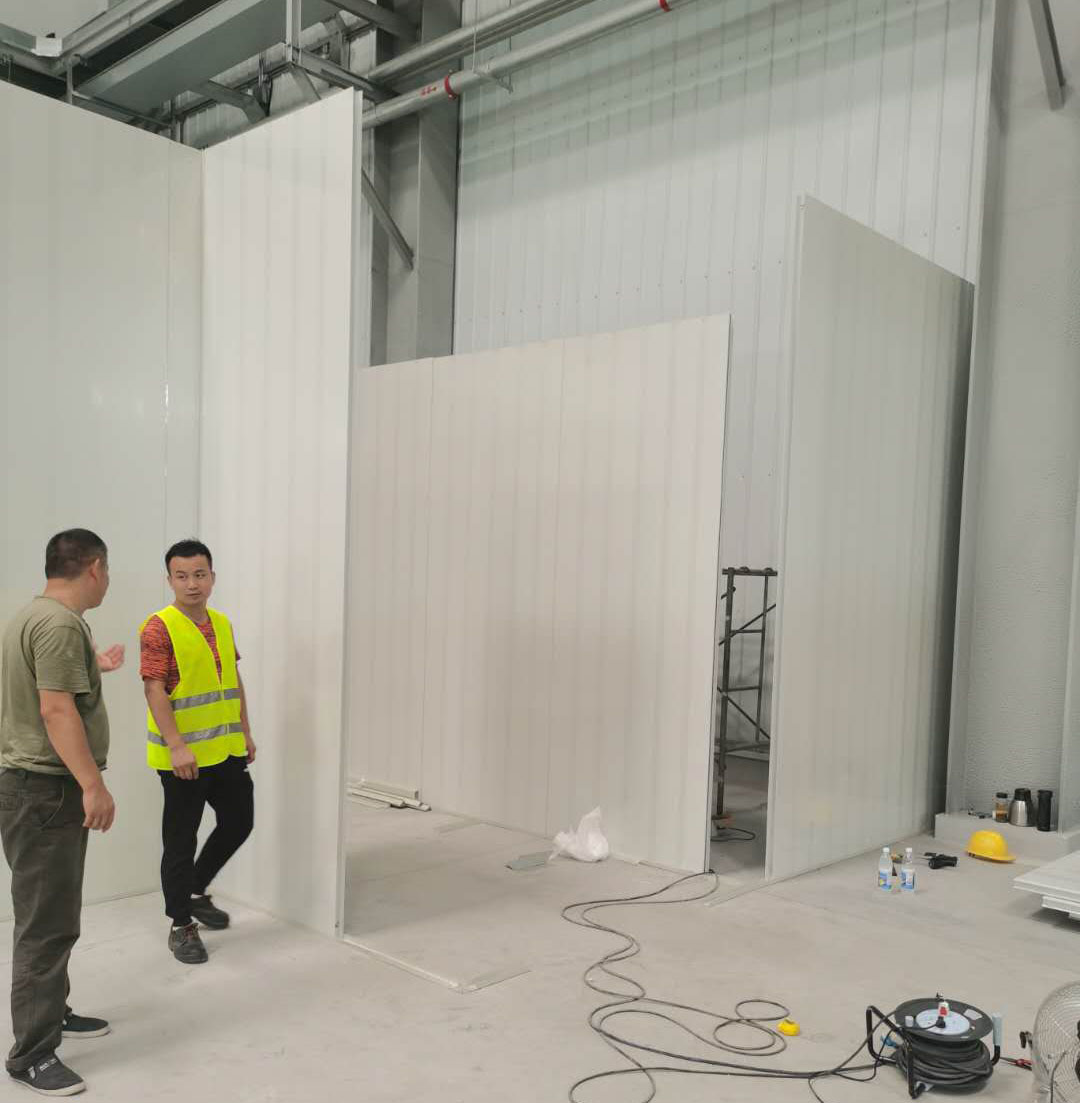

1.墙 身:主要采用50mm厚彩钢板隔断,芯材采用阻燃岩棉夹心;部分隔墙上安装玻璃视窗,视窗尺寸根据图示,具体施工可根据现场调整。地面吊顶与墙面守边采用铝合金倒角,避免灰尘淤积。

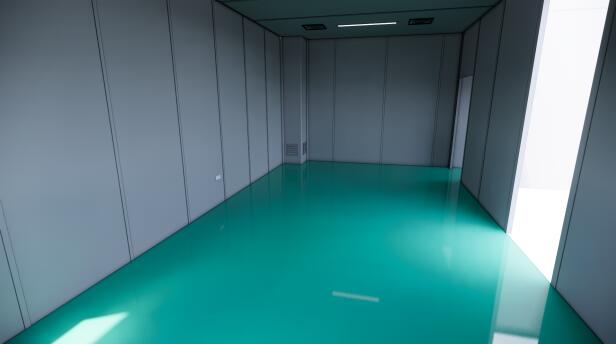

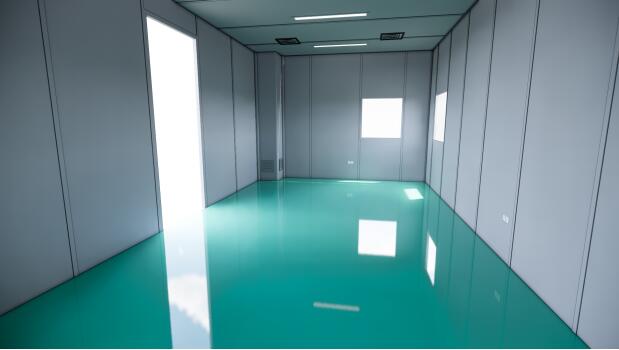

2.地面:车间采用2mm环氧自流平设计。
3.吊顶: 车间均采用50mm厚不燃岩棉夹心彩钢板吊顶,上面安装高效风口

4.门窗:车间区域彩钢隔断部分均采用50mm厚岩棉彩钢板门;车间设备入口大门固定式彩钢板门(密封)。
5.彩钢板:钢板双面选用上海宝钢0.65mm厚钢板,隔墙岩棉夹芯采用芯材密度不小于130Kg/m3,墙板均采用双面5mm硅岩板;吊顶板采用雌边加钢带的阻燃50mm岩棉夹芯钢板;
6.铝合金:采用电泳铝合金型材;
7.视窗玻璃:选用优质5mm厚钢化玻璃,双层玻璃平面设计;
8.除湿机:选用南航转轮除湿机组
9.配电系统:小型断路器选用正泰品牌,插座断路器选用带漏保。
10.维护结构基本安装要求::
(1)彩钢板墙体施工时,应确保上下槽铝的接头整齐、严密,有较大的不平或缝隙处须采取一定的密封措施,墙板表面要求平整、光滑,部分立柱及转角处尺寸可根据现场情况作适当调整;
(2)彩钢板吊顶安装,应充分考虑承载及承载后吊顶的平直,应预先起拱。吊顶层高见设计图纸;
所有室内内框架柱需用洁净彩钢板包敷;
(3) 所有拼接缝处及装配缝隙均须涂塞密封胶密封处理,密封胶应丰满,表面平整,不脱落;
(4)洁净室内所有阴、阳角均采用R处理;
(5)吊顶吊架采用膨胀螺栓固定,膨胀螺栓应优先打在梁、柱或剪力墙的侧面,其安装间距不大于1.2米, 支吊架制作参照国标03K132施工,支吊架刷红丹防锈漆二遍,并使用花兰螺栓进行调整;
(6)高效送风口的安装应在吊顶完成并实施有效的清洁工作之后进行.
